防腐施工作为工业污水处理工程中的必备工艺流程,是工程设备能否稳定运营的关键,15vip太阳集团作为一家水处理公司,做过多个国内知名客户案例,包括博世、福莱特、宝钢等等大型污水处理工程项目,丰富的施工经验值得客户信赖,那么下面15vip太阳集团就FRP防腐施工在污水处理工程中的应用给大家简单介绍下
(1)基层处理及要求
混凝土基层及钢结构基层的基层处理方法及要求应符合GB 50212-2002的有关规定。
(2)涂装环境要求
涂装的环境应符合以下要求:
a)施工环境温度宜为10℃~30℃。
b) 施工环境相对湿度不宜大于85%。
c) 钢基材表面涂装施工时,钢材表面温度必须高于露点温度3℃。
d)在大风、雨、雾、雪及强烈日光照射时,禁止在户外施工。
(3)涂装前准备:
a) 确认带防腐表面是否光滑、平整。需无油、无锈,无水泥渣及疏松附着物等;
b) 涂料涂装前应对涂料名称、型号、颜色等进行检查,确认是否符合设计规定。
c)涂装前,应对不涂装或暂不涂装的部位如油孔、轴孔、楔槽、加工后的配合面和工地焊缝等进行遮蔽。

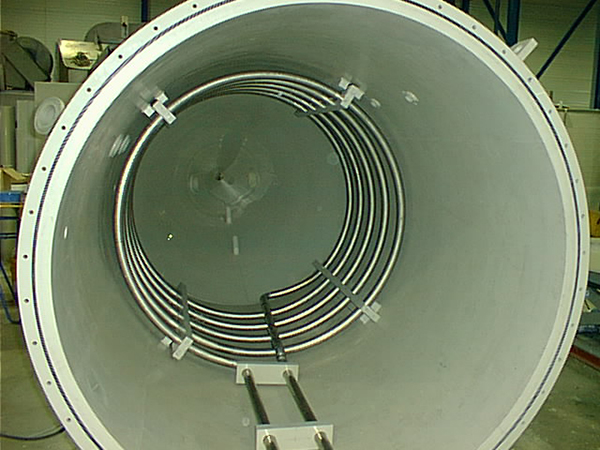

(4)FRP涂装(三布五涂)
工程 |
材料结构 |
作业方式 |
备 注 |
1)底涂 |
乙烯基树脂 |
滚(刷)涂 |
上伟或昭和 |
2)灰泥 |
普通不饱和树脂+耐蚀粉 |
镘刀 |
倒角及小坑的找平 |
3)FRP积层 |
普通不饱和树脂 短切毡 |
滚涂 |
|
4)FRP积层 |
普通不饱和树脂 短切毡 |
滚涂 |
|
5)FRP积层 |
普通不饱和树脂+表面毡 |
滚涂 |
|
铁滚脱泡压实 |
|
||
6)面涂 |
乙烯基树脂 |
滚涂 |
颜色为客户指定,常规海灰色 |
a.底涂处理:
用钢槽体内衬专用底涂树脂与硬化剂、促进剂依一定混合比例,完全混合,搅拌均匀涂布于施工面上。
b.耐蚀灰泥处理:
底漆硬化後用树脂调二氧化硅(腻子),补修凹凸孔洞不平部位及锐角成圆角,以便FRP接著。
c.玻璃纤维耐蚀层施工:
腻子经触摸需硬化后,方可进行玻璃纤维积层。并用滚筒统一脱泡方向避免气泡或皱纹产生,以达完全密贴。
1)作业时先涂已添硬化剂、促进剂的树脂,再将已预裁所需尺寸的玻璃纤维铺贴壁面抹平,即用羊毛滚轮沾树脂将纤维均匀含浸,随即用脱泡滚轮滚脱空气。
2).纤维重叠:每一层玻璃纤维的铺设於接合处应有50-70mm之重叠,并且避免每一层接合在同一处。
d.表涂处理
用树脂面涂主剂与硬化剂、促进剂、封面剂搅拌均匀涂布于施面上。颜色为海灰色
e、硬化後期养生:
完工后需待面漆完全硬化,在25℃左右,24小时后方可使用。
(5)施工注意事项
(1)FRP内衬施工,玻璃纤维重叠部份应于3-5cm间。
(2)下雨天或阴天,当相对湿度大于90%时,避免施工以防树脂硬化不良。
(3)必须使用经许可之硬化剂,其添加量应于1.0-2.5%间,绝不可低于1%。
(4)面涂配方宜用短胶化配方,建议MEKPO量用2%以上。
(5)底漆较化时间应控制在15分钟以内。
(6)做后硬化处理时,避免急加温或急降温,以防FRP与底材因热胀冷缩不均而脱层
(7)乙烯基酯树脂为一潜在反应性树脂,有一定的保存期限,贮存场所务必阴凉、通风,不可置于高温、阳光曝晒场所,并远离火源。
(8)通风设施:施工场所必须有充足的通风设备,使作业场所苯乙烯含量低于50ppm(OSHA标准)氧气浓度大于19%。若作业场所苯乙烯含量于50-100ppm间时,作业人员须每15分至室外呼吸新鲜空气,以防中毒,若超过100-200ppm则需配戴活性碳面罩(防毒面罩)。
(9)苯乙烯比重大于空气,且其气爆点为1.1%-6.1%,闪点为30℃,故严格禁止作业场所有任何火花、吸烟情事。尤其避免槽底之火花。
(10)作业场所必须有明显“禁止烟火”等警告标语,作业场所严禁闲杂人员进出。
(11)硬化剂MEKPO为一高爆性化学品,绝不可置于日光直晒或高温场所;宜贮存于阴凉通风处,贮存场所亦须标示“严禁烟火”、“高爆性物质”。若同时使用促进剂时,促进剂务需与MEKPO分开贮放,因两者相混会引起爆炸。
(12)施工积层人员必须配置足够的防护器材,手套、口罩、护目镜及衣物,若不慎接解眼睛,必先以清水冲洗15分钟以上再就医。
